Напрям 1. ФІЗИЧНА БЕЗБАР’ЄРНІСТЬ

Стратегічна ціль “Транспорт та транспортна інфраструктура є фізично доступною”

Завдання 16 Забезпечення розвитку безбар’єрних маршрутів, перехресть, зупинок громадського транспорту, тротуарів, дублювання підземних переходів наземними

Захід 2) включення до програмних документів заходів з облаштування безбар’єрних вулиць і доріг

Виконання:

В межах флагманського проєкту «Рух без бар’єрів» в м. Житомир в 2025 році реалізувалось 11 об’єктів. Департамент регіонального розвитку Житомирської обласної державної адміністрації виступав замовником із будівництва по 5 об’єктах, а саме:

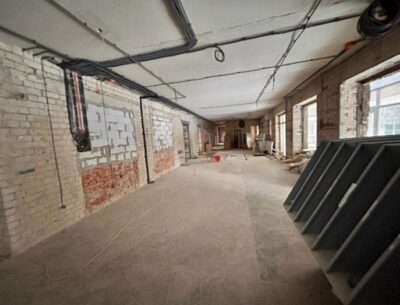

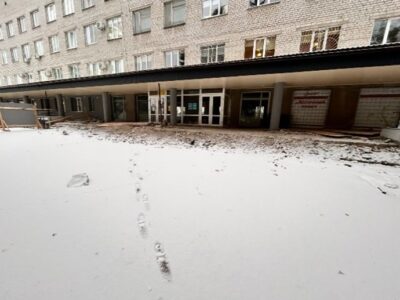

Реконструкція частини приміщень та вхідної групи будівлі поліклініки № 2 КП  «Лікарня № 1» Житомирської міської ради за адресою: м. Житомир, площа Польова, 2 з метою організації безбар’єрного простору.

Загальна вартість – 13 947,052 тис. грн.

Касові видатки – 6 748,298 тис. грн. Залишок – 7 198,754 тис. грн.

Будівельна готовність – 50%.

Орієнтовна дата завершення будівельних робіт – 30.04.2026.

Проєктом передбачено: влаштування тактильної плитки, паркомісць для маломобільних груп населення; встановлення пандусу;  вбиральня для маломобільних груп населення; заміна ліфта на новий зі зручностями для маломобільних груп населення; заміна віконних блоків; опорядження стін приміщень, покриття підлоги, підвіконня, вентиляційних коробів, світильників, заміна дверей; виконання всіх оздоблювальних робіт в приміщеннях; влаштування нових перегородок (металопластикових); підвісна стеля; оздоблення керамічною плиткою; заміна електропроводки; заміна мереж водопостачання та водовідведення; заміна радіаторів; внесення змін у планування приміщень; влаштування системи пожежної сигналізації, пожежного спостереження; влаштування кондиціонерів.

Станом на 01.01.2026 виконано: демонтажні роботи; закладання перегородок; заміну труб водопроводу та каналізації; заміну електрокабелів, підсилення дверних прорізів.

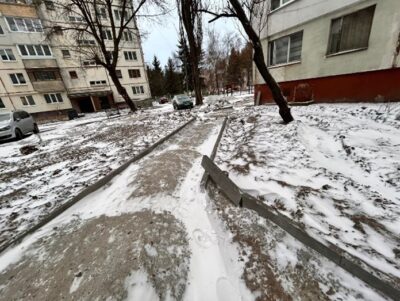

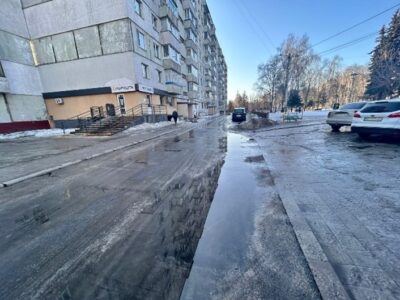

Капітальний ремонт прибудинкової території житлового будинку з проведенням благоустрою за адресою: м. Житомир, площа Польова, 18.

Загальна вартість – 3 659,916 тис. грн.

Касові видатки – 2 135,295 тис. грн. Залишок – 1 524,621 тис. грн.

Будівельна готовність – 65%.

Орієнтовна дата завершення будівельних робіт – 30.04.2026.

Проєктом передбачено: ремонт ганків зі встановленням пандусів для маломобільних груп населення;  влаштування проїзної дороги, тротуару з елементами тактильної плитки,   нових пішохідних доріжок позаду будинку, влаштування верхнього шару покриття із асфальтобетону, влаштування бетонного поребрика.

Станом на 01.01.2026 виконано: зняття рослинного шару ґрунту (100%); розбирання бетонних бортових каменів та поребриків (100%); розбирання асфальтованих покриттів (100%); проведено підняття колодязів на тротуарах (5 шт.); проведено підняття колодязів на проїзній частині (4 шт.); частково проведено роботи з улаштування нового бортового каменю та поребриків (80%); проведено роботи з улаштування основ щебенево-піщаної суміші з подальшим улаштування дорожнього одягу з асфальтобетону на проїзній частині та стоянках автотранспорту (100%); проведено роботи з улаштування основ щебенево-піщаної суміші для подальшого влаштування тротуарів попереду та позаду будинку.

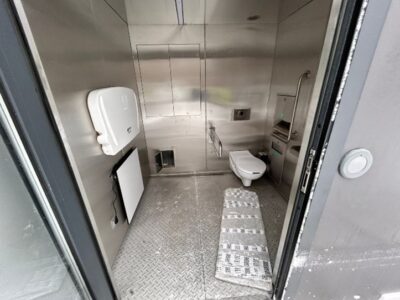

Встановлення модульної вбиральні з обладнанням за адресою: м. Житомир, майдан Польовий, 15 з метою організації безбар’єрного простору.

Загальна вартість – 3 493,687 тис. грн.

Касові видатки –  3 219,547 тис. грн. Залишок – 274,140 тис. грн.

Будівельна готовність – 100% (вбиральню буде підключено до інженерних мереж за сприятливих погодних умов).

Проєктом передбачено: підготовку основи для встановлення модульної вбиральні; забезпечення безбар’єрності та встановлення модульної вбиральні; підключення інженерних мереж та благоустрій території.

Станом на 01.01.2026 виконано: розробку ґрунту; улаштування залізобетонних фундаментів, гідроізоляції, гравійно-піщаної підготовки, бортових каменів, бетонної бруківки; прокладено електрокабелі, змонтовано електрощит; установлено модульну вбиральню.

Станом на 01.01.2026 вбиральня не підключена через погодні умови.

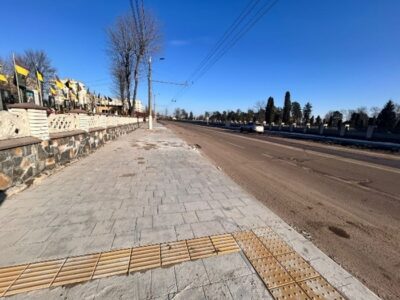

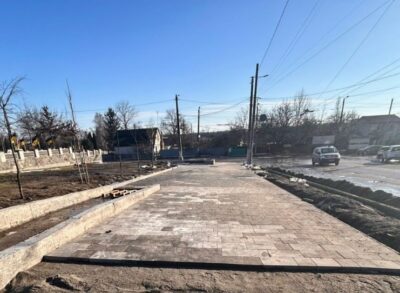

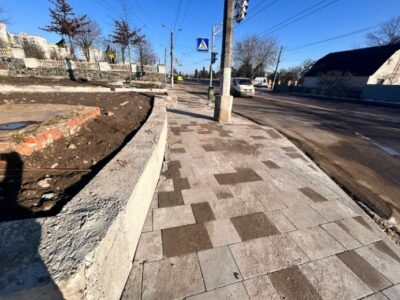

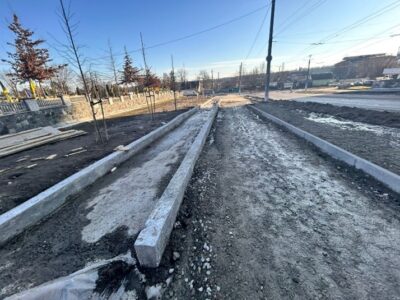

Реконструкція вул. Селецької (вул. Вітрука – вул. Селецька, буд. 13) в м. Житомирі.

Загальна вартість – 3 374,906 тис. грн.

Касові видатки – 1 888,785 тис. грн. Залишок – 1 486,121 тис. грн.

Будівельна готовність – 70%.

Орієнтовна дата завершення будівельних робіт – 30.04.2026.

Проєктом передбачено: влаштування тротуару плиткою ФЕМ та тактильними елементами; стоянка для автомобілів з місцями для маломобільних груп населення; влаштування верхнього шару покриття із асфальтобетону; влаштування бортового поперечного профілю.

Станом на 01.01.2026 виконано: роботи з улаштування нового бортового каменю в повному обсязі;  проведено роботи з улаштування основ щебенево-піщаної суміші з подальшим улаштуванням дорожнього одягу тротуарів з плиток ФЕМ  та тактильних елементів (100%); розбирання асфальтованих покриттів тротуарів (100%); проведено підняття колодязів на тротуарах (6 шт.); перевлаштовано колодязь зливної каналізації (1 шт.);

























Реконструкція вул. Вітрука (пр. Юрія Кондратюка – вул. Селецька) в м. Житомирі.

Загальна вартість – 3 217,321 тис. грн.

Касові видатки – 1 491,447 тис. грн. Залишок – 1 725,874 тис. грн.

Будівельна готовність – 55%.

Орієнтовна дата завершення будівельних робіт – 30.04.2026.

Проєктом передбачено: влаштування покриття із тротуарної бетонної плитки ФЕМ 0,06 м з тактильними елементами; пандус для маломобільних груп населення; стоянка для автомобілів з місцями для маломобільних груп населення; розбирання існуючого дорожнього одягу; влаштування верхнього шару покриття із асфальтобетону; влаштування бортового поперечного профілю.

Станом на 01.01.2026 виконано: проведено роботи з улаштування основ щебенево-піщаної суміші для подальшого улаштування дорожнього одягу тротуарів з асфальтобетону та плиток ФЕМ з тактильними елементами; зняття рослинного ґрунту (100%); нарізання щілин в асфальтобетонному покритті з подальшим розбиранням бортового каменю; розбирання асфальтованих покриттів тротуарів (100%); проведено підняття колодязів на тротуарах (4 шт.); проведено роботи з улаштування нового бортового каменю (100%); виконано роботи з улаштування бетонної основи пандусу.
